Redoslijed adaptacije: što ide prije čega i zašto

Željko Maronić, ing.građ.Istra
Planiranje redoslijeda adaptacije uz nacrt prostora

Ako soboslikar završi zid, a električar ga nakon toga mora ponovno otvoriti, dio posla radite dvaput. Ako se keramika postavlja prije nego što su definirane konačne visine poda i sanitarne opreme, problem se može pojaviti tek kod završne montaže. Ako se Knauf zatvori prije nego što su provjerene instalacije koje prolaze kroz njega, gotovu površinu možda ćete ponovno otvarati.

Zato kod kompletne adaptacije nije dovoljno znati što želite napraviti. Jednako je važno znati kojim redom će se to napraviti.

Ne postoji jedan redoslijed koji vrijedi za svaki objekt

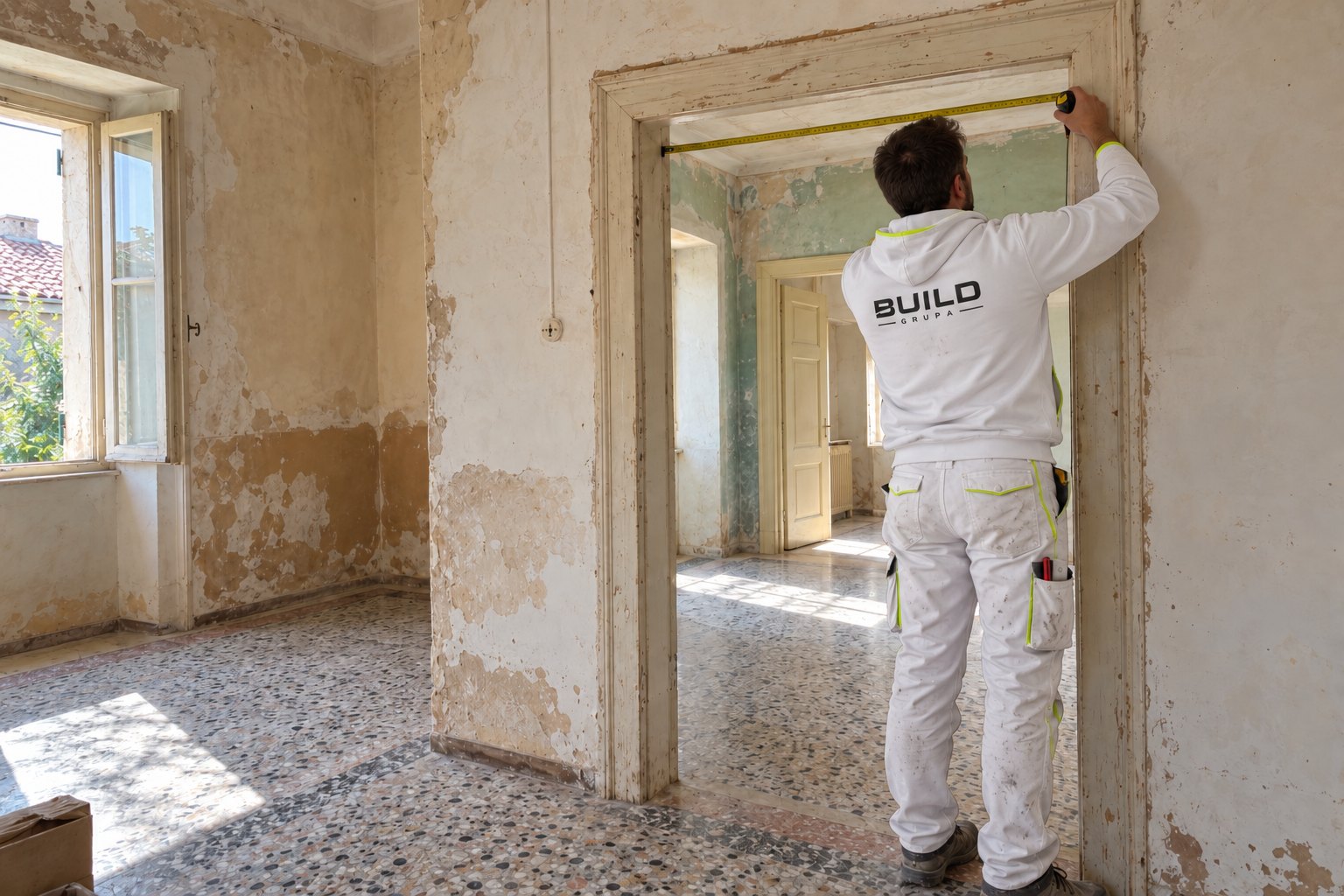

Pregled postojećeg prostora prije određivanja radova

Stan iz 2005. godine u kojem mijenjate podove i kupaonicu nije isti projekt kao stara kuća u Istri u kojoj se mijenjaju instalacije, pregrade, podovi i završne obloge. Redoslijed zato treba prilagoditi postojećem stanju i opsegu zahvata.

1. Prvo definirajte što zapravo mijenjate

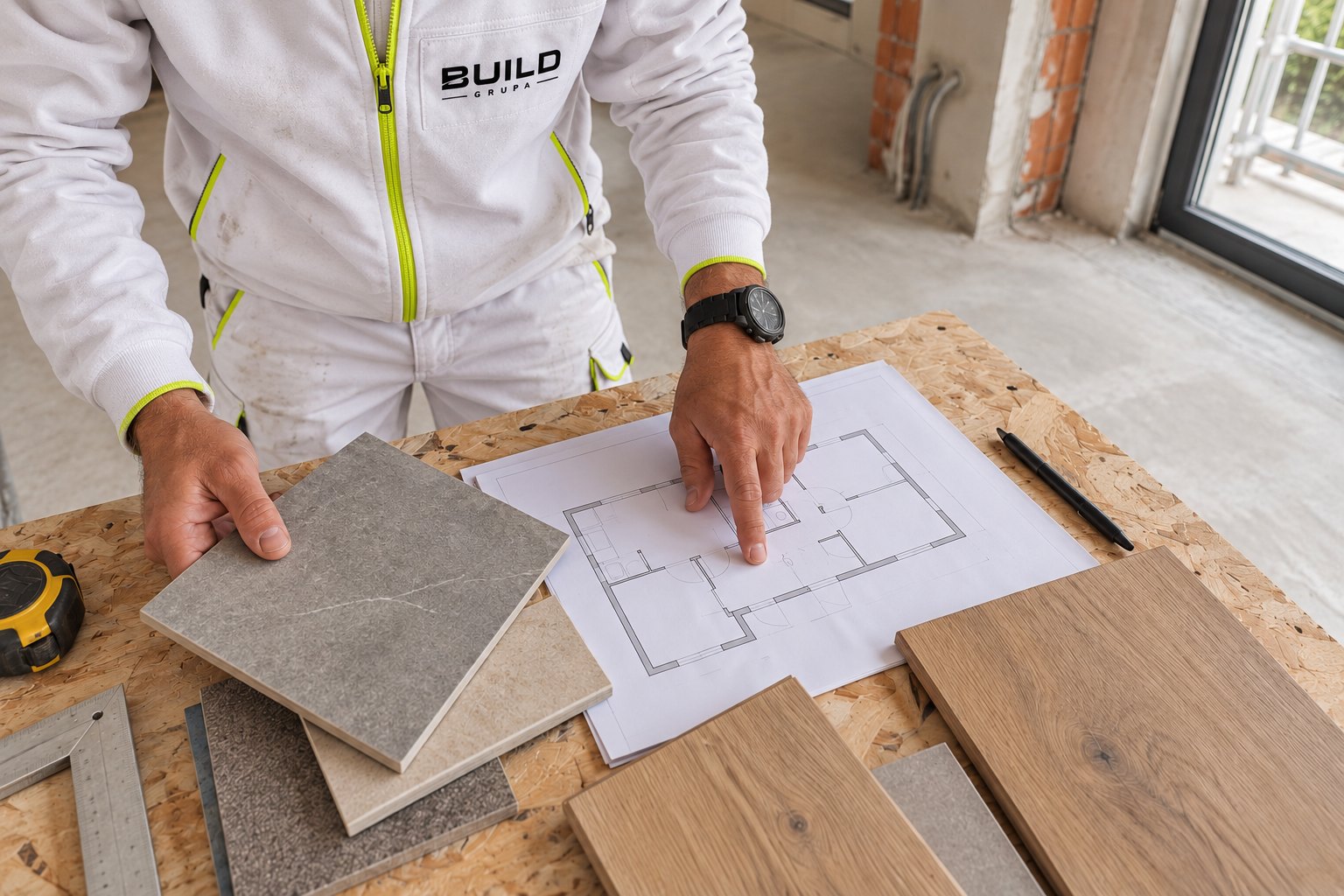

Dogovor opsega radova i završnih materijala

Prije dolaska prvog majstora trebali biste znati barem osnovne stvari:

  • ostaje li postojeći raspored prostorija
  • mijenjaju li se kupaonica i kuhinja
  • pomiču li se voda i odvod
  • mijenja li se elektroinstalacija
  • ruše li se ili grade novi zidovi
  • koji podovi ostaju, a koji se uklanjaju
  • izvode li se spušteni stropovi ili Knauf obloge
  • što se na kraju gleta i boja.

2. Zaštita, demontaže i rušenja dolaze prije novih površina

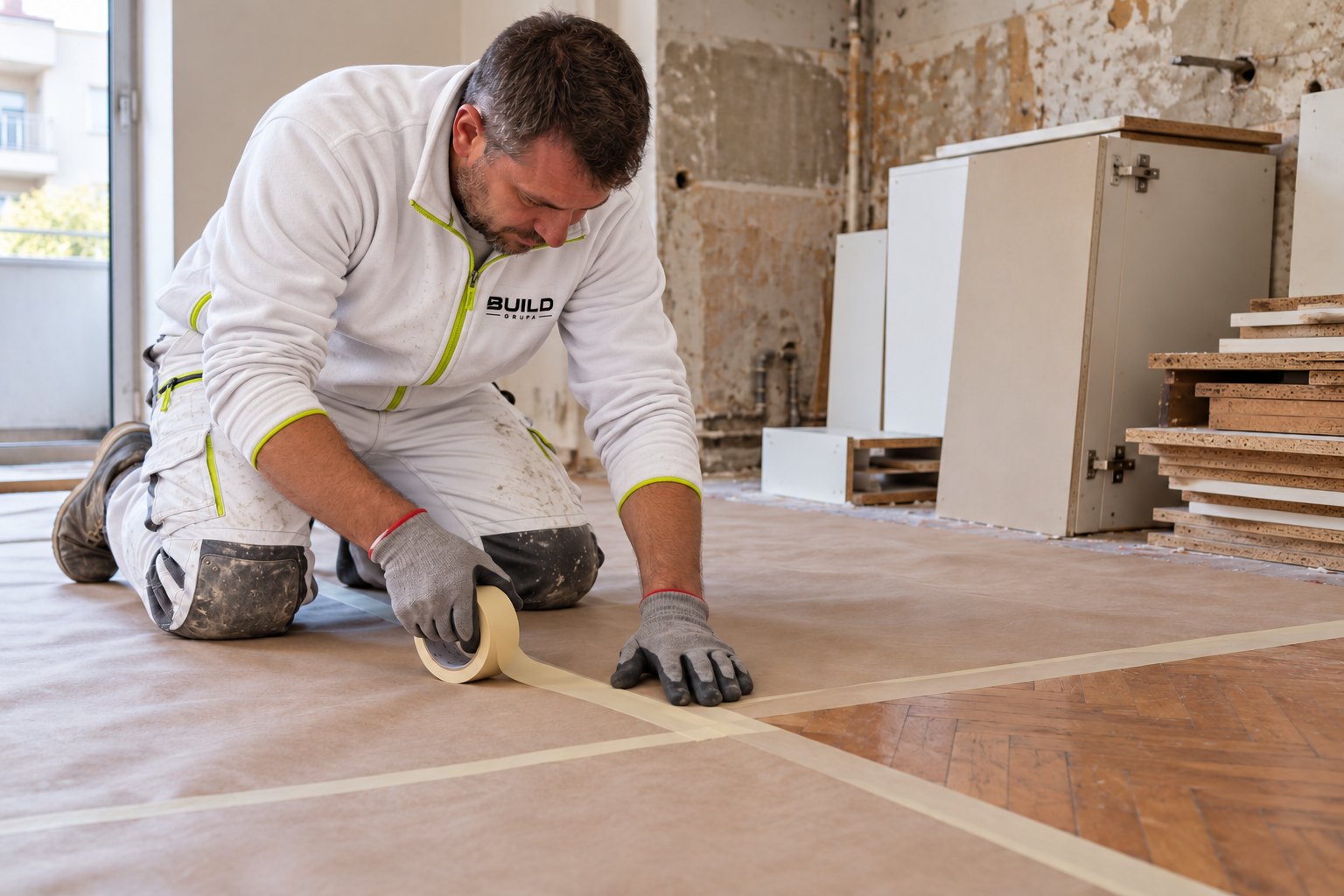

Zaštita poda koji ostaje tijekom demontaža

Kada je opseg definiran, slijedi priprema prostora. Dijelove koji ostaju treba zaštititi, a zatim se uklanjaju dogovorene obloge, oprema, pregrade i drugi elementi koji se mijenjaju.

Ova faza je važnija nego što na prvi pogled izgleda. Tek nakon otvaranja starog prostora često možete pouzdano vidjeti stanje podloga, instalacija i pojedinih dijelova konstrukcije. Kod starijih nekretnina tada se mogu pojaviti stvari koje prije početka nisu bile vidljive.

Zato ozbiljna ponuda treba jasno razlikovati dogovorene radove od dodatnih zahvata koji se mogu utvrditi tek nakon demontaže. Ako planirate uklanjati zid, prije rušenja treba provjeriti njegovu ulogu u konstrukciji. To se ne odlučuje kad štemalica već radi.

3. Raspored i instalacije moraju se međusobno uskladiti

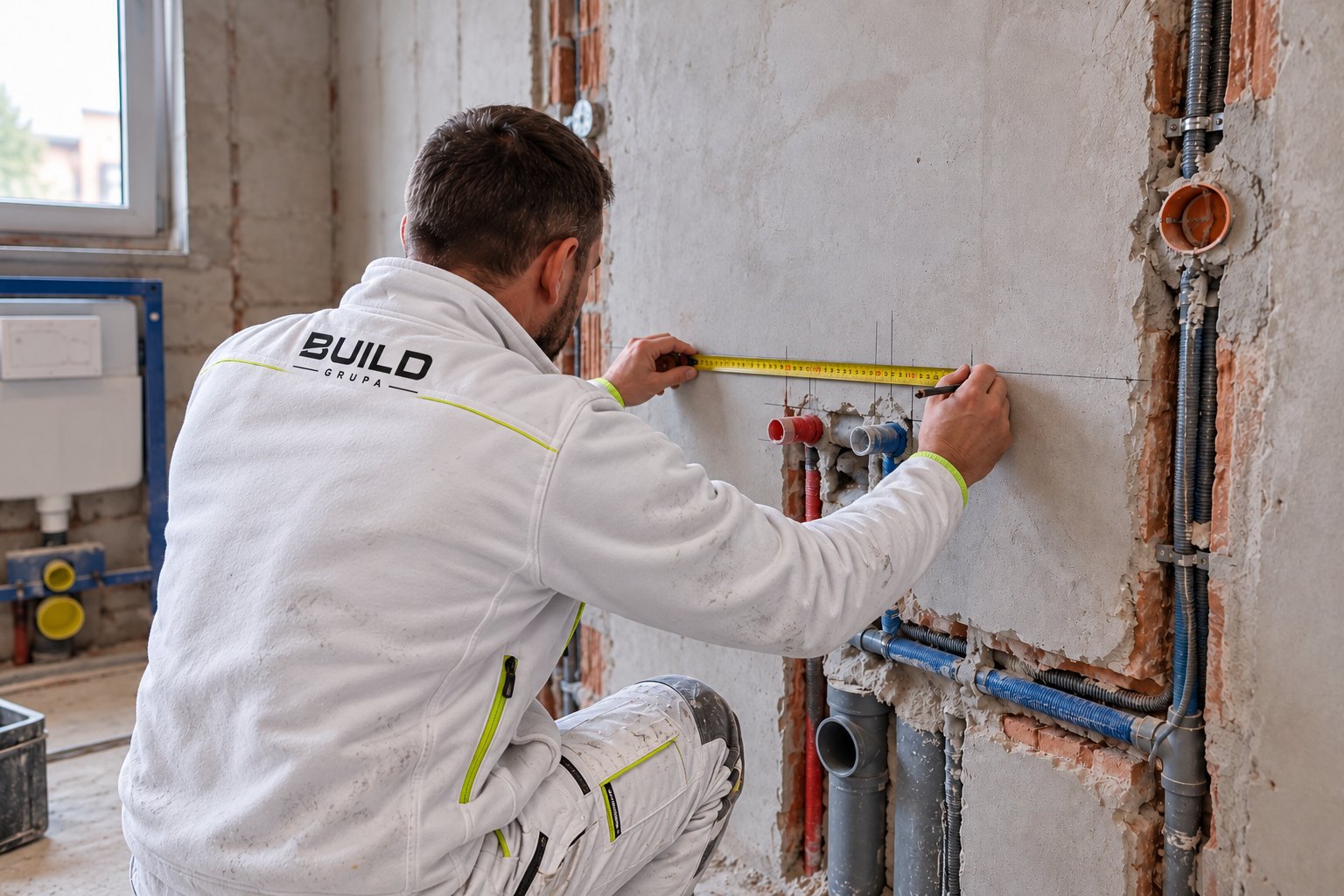

Usklađivanje položaja instalacija i opreme

Prije zatvaranja zidova trebate znati gdje će biti kuhinjski elementi, sanitarije, utičnice, prekidači, rasvjeta, klima, TV i ugradbena oprema. To je posebno važno kod gipskartonskih konstrukcija.

Ako će na Knauf zidu biti teški viseći element, potrebno ojačanje treba predvidjeti dok je konstrukcija još otvorena. Isto vrijedi za instalacije koje prolaze kroz zid ili spušteni strop.

Tu nema jednostavnog pravila „prvo električar, pa Knauf”. Potkonstrukcija i instalacije moraju se uskladiti, a potrebne provjere i ispitivanja završiti prije zatvaranja obloge. Ako tek nakon zatvaranja zida odlučite da na njemu želite nešto što prije nije bilo predviđeno, vrlo brzo se vraćate nekoliko koraka unatrag.

4. Zatim dolaze zidovi, stropovi i potrebne podloge

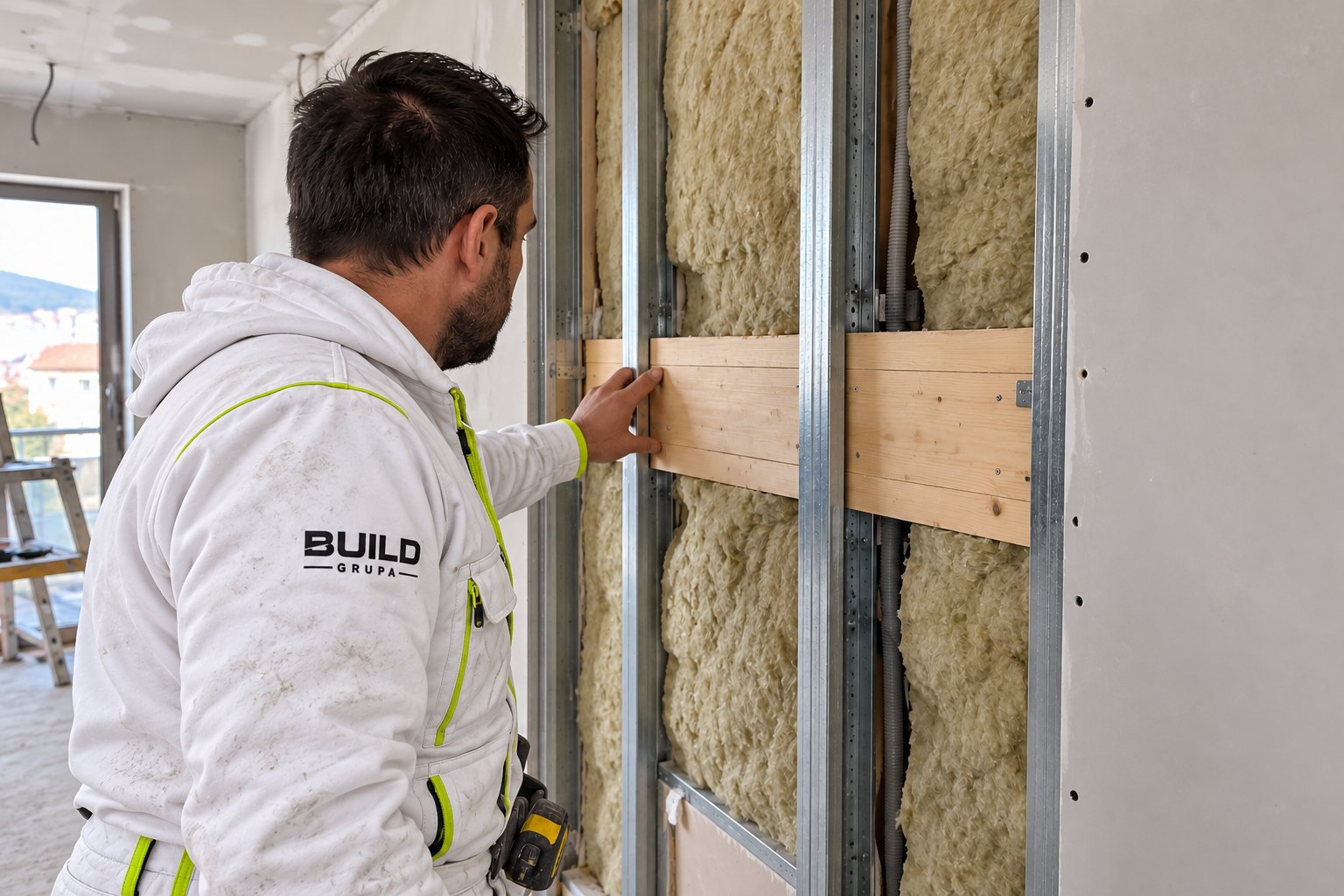

Provjera otvorene gipskartonske konstrukcije

Kada su grubi instalaterski zahvati i potkonstrukcije usklađeni, može se nastaviti sa zatvaranjem pregrada, oblogama, spuštenim stropovima i pripremom površina.

Kod Knauf zidova konačna izvedba ovisi o tome što se od zida očekuje. Nije isto radite li jednostavnu pregradu, zid između dvije spavaće sobe, oblogu instalacija ili konstrukciju na koju će se kasnije pričvršćivati teži elementi. Ako je važna zvučna izolacija, i to treba uzeti u obzir prije zatvaranja zida.

Takve odluke donose se dok još možete pristupiti konstrukciji, a ne nakon što je površina već spremna za bojanje. Ni nova glazura nije spremna za sljedeći sloj samo zato što se po njoj može hodati. Prije oblaganja treba provjeriti spremnost podloge, uključujući vlagu prema zahtjevima odabranog sustava.

5. Kupaonica ima svoj redoslijed

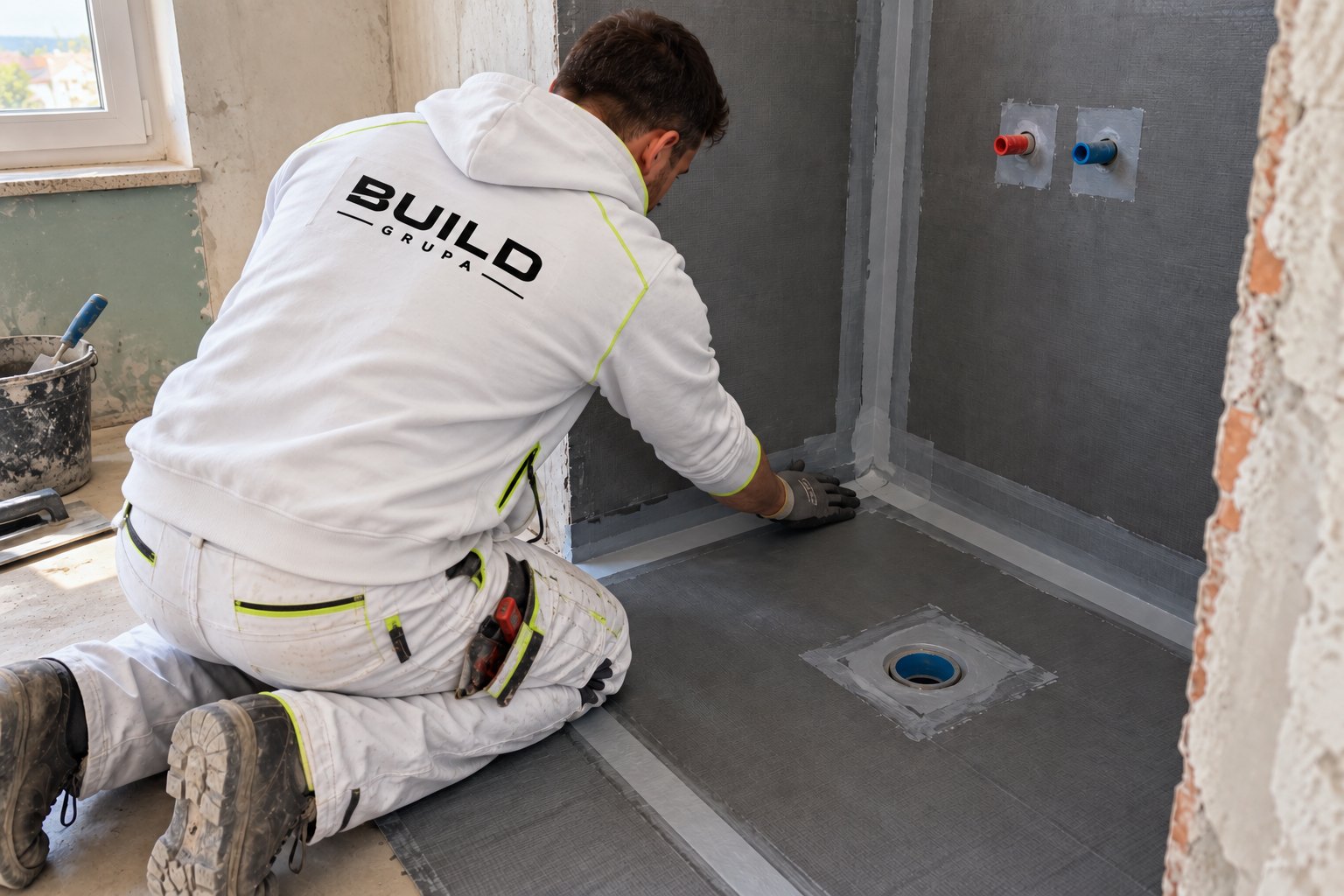

Pregled hidroizolacije prije postavljanja keramike

Kupaonica je dobar primjer koliko su pojedine faze međusobno povezane. Pojednostavljeno, redoslijed izgleda ovako: raspored → instalacije i provjere → priprema podloge → hidroizolacija → keramika → završna montaža.

Ako mijenjate položaj tuša, WC-a ili umivaonika, to treba riješiti prije završne obrade. Ako želite tuš u razini poda, postojeće visine i mogućnost izvedbe odvoda treba provjeriti prije nego što je ostatak poda završen.

Isto vrijedi za ugradbene vodokotliće, niše, kanalice i druge elemente koji kasnije postaju dio završene površine. Podloga, spojevi i prodori moraju biti pripremljeni za odabranu hidroizolaciju, a keramika dolazi nakon vremena sušenja koje traži taj sustav.

6. Podovi se ne mogu promatrati odvojeno od ostatka prostora

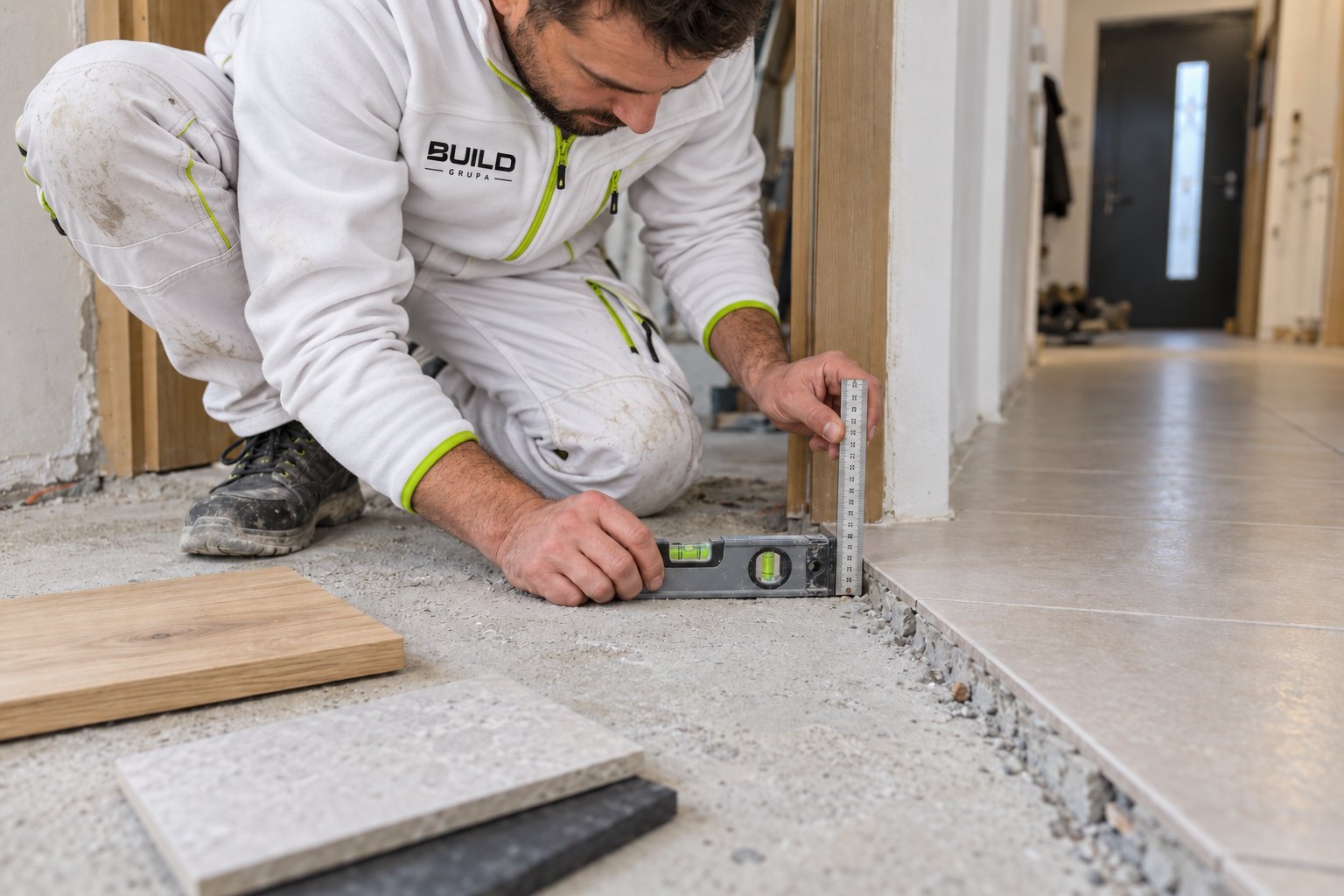

Provjera visina poda na prijelazu prostorija

Kod adaptacije često imate keramiku u kupaonici i hodniku, vinil ili parket u dnevnom boravku, a laminat u sobama. Sve te obloge na kraju trebaju završiti na planiranim visinama.

Zato konačnu visinu poda treba uzeti u obzir prije izvedbe pojedinih podloga, a ne tek kada dođe vrijeme za postavljanje završne obloge. Promjena jednog sloja može utjecati na pragove, vrata, kupaonicu i prijelaze između prostorija.

Ne bih naručivao unutarnja vrata prema visini starog poda ako se novi podni slojevi još nisu dogovorili. Takva odluka izgleda sitno dok ne dođe montaža.

7. Gletanje i bojanje dolaze kada su radovi koji oštećuju zidove uglavnom završeni

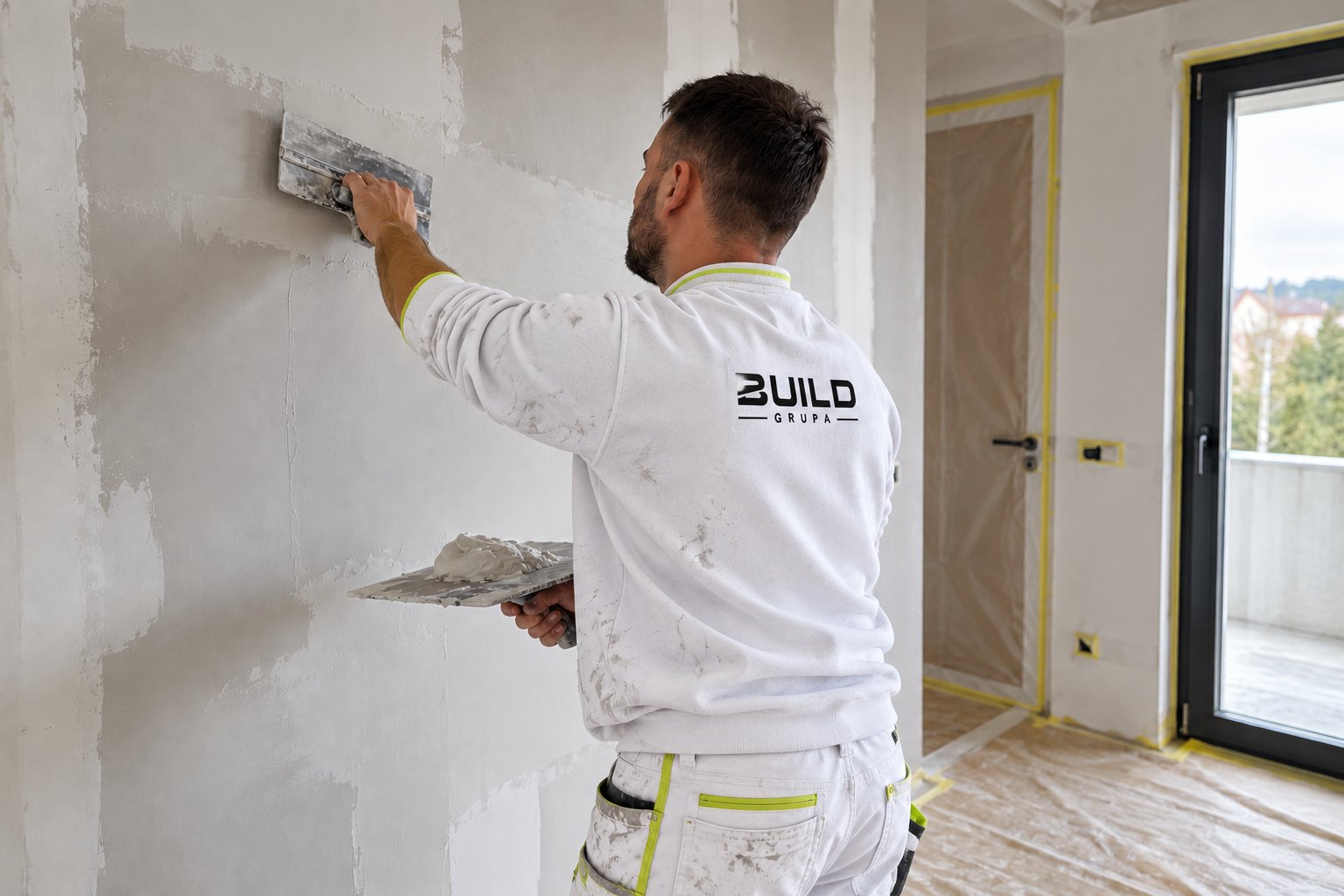

Gletanje zida nakon grubih radova

Nema puno smisla napraviti završno bojanje ako nakon toga još trebate ozbiljno štemati, rezati ili mijenjati instalacije. Prije završne soboslikarske obrade treba provjeriti jesu li površine stvarno spremne.

Ovisno o postojećem stanju, priprema može uključivati sanaciju oštećenja, obradu pukotina i spojeva Knaufa, gletanje, brušenje, odgovarajući temeljni premaz i završno bojanje.

Kod gipskartonskih površina konačna kvaliteta zida ne određuje se samo bojom. Ako podloga i spojevi nisu dobro pripremljeni, boja će problem često samo učiniti vidljivijim.

Podovi i bojanje također se dogovaraju zajedno. Osjetljiv završni pod često se polaže nakon prašnjavih radova i većeg dijela bojanja. Ako je već postavljen, mora biti zaštićen, a završni popravci boje dogovaraju se nakon montaža.

8. Završne montaže ostavite za kraj

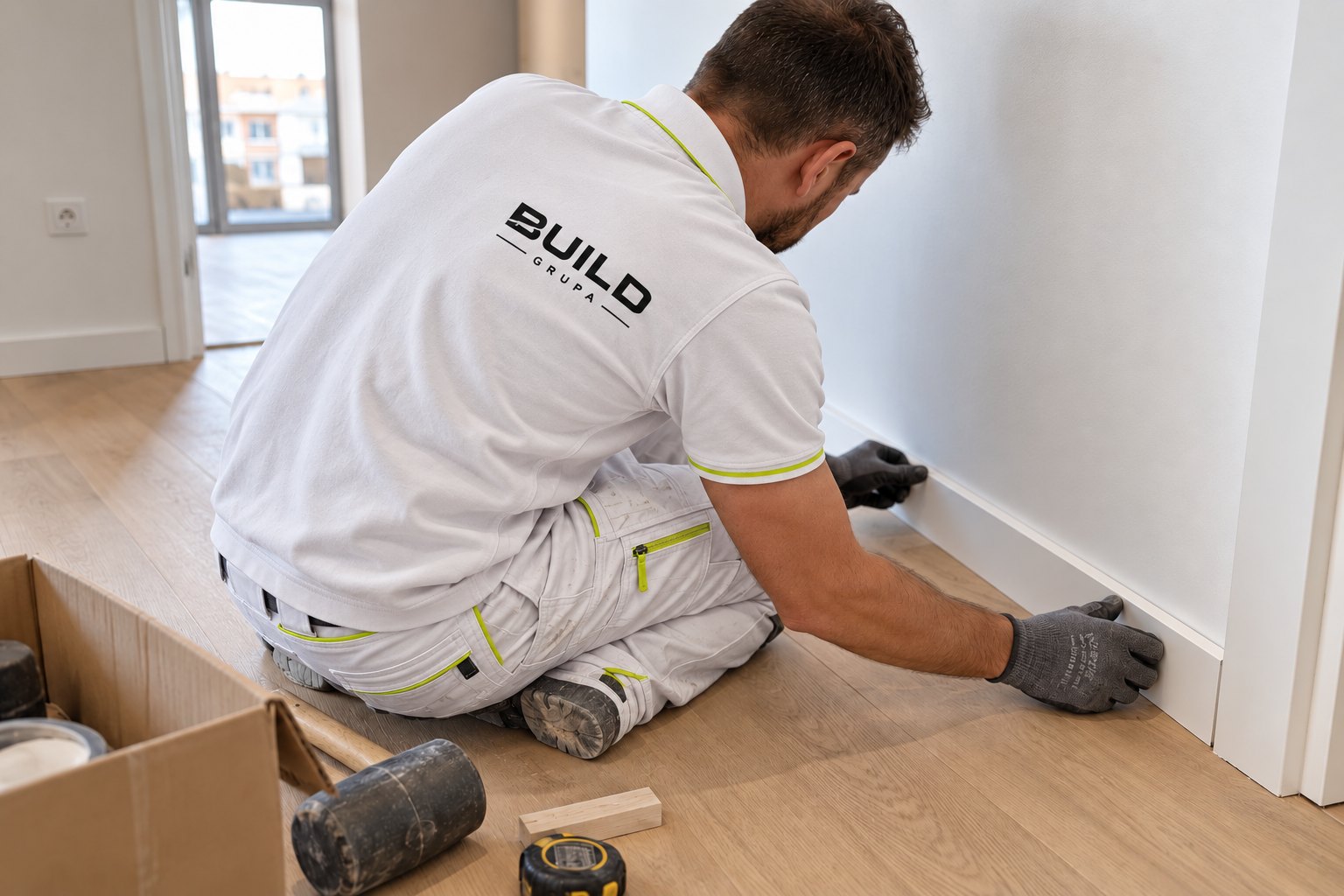

Montaža završne podne lajsne

Sanitarije, prekidači, utičnice, rasvjeta, završne maske, lajsne i drugi elementi uglavnom dolaze prema kraju projekta. Razlog je jednostavan: što ranije postavite gotov element, to ga više izvođača nakon toga mora zaobilaziti i štititi.

Pogreška u koordinaciji: svaki majstor gleda samo svoj dio posla

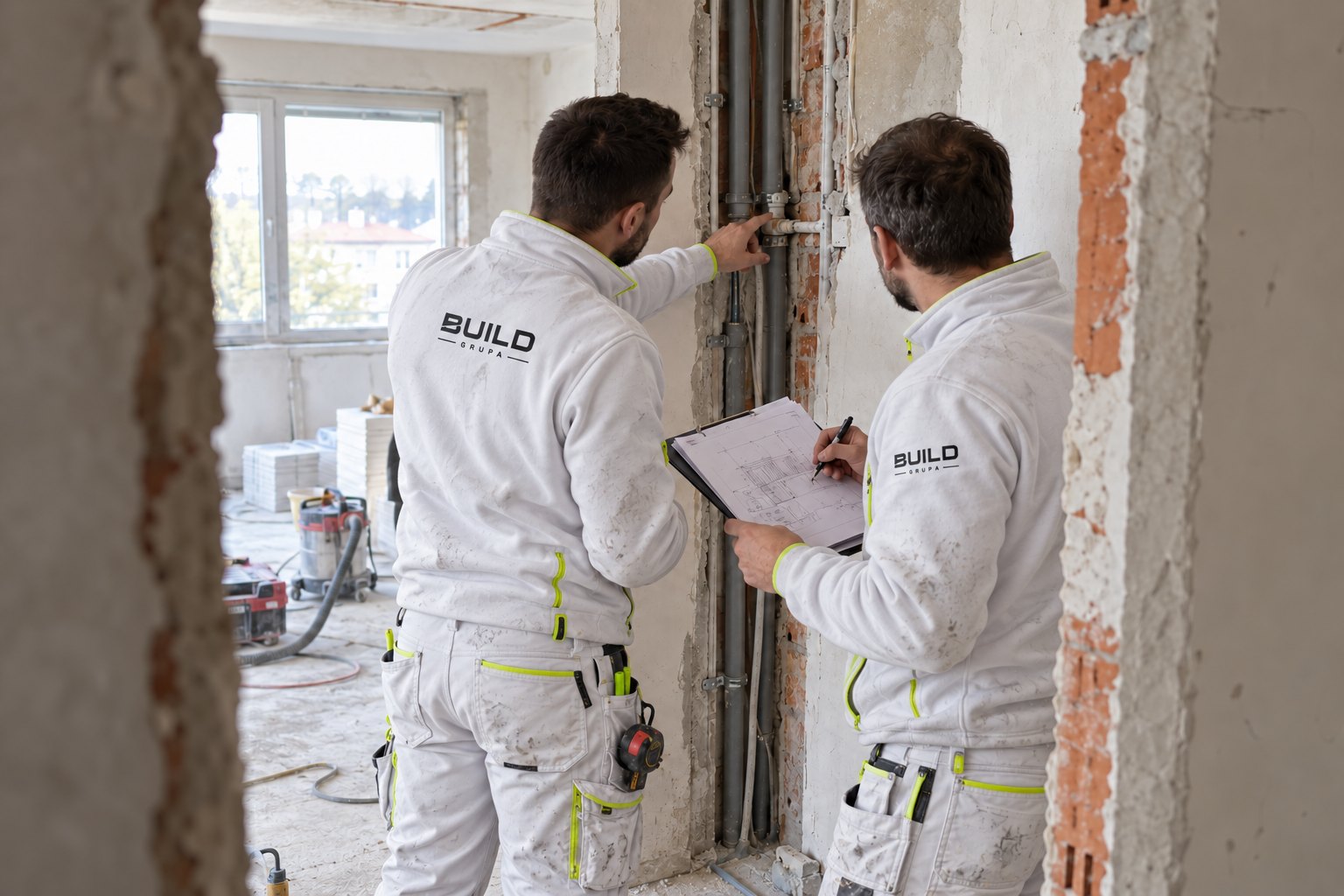

Koordinacija između različitih faza adaptacije

Električar može dobro napraviti elektroinstalaciju. Vodoinstalater može dobro napraviti vodu i odvod. Knaufer može dobro napraviti zid. Keramičar može dobro postaviti pločice. Soboslikar može kvalitetno završiti zidove.

A adaptacija kao cjelina ipak može imati problem. Jer između njihovih radova postoje mjesta na kojima jedna faza mora ostaviti odgovarajuće uvjete za sljedeću.

Zato kod kompletne adaptacije netko mora gledati projekt kao cjelinu. Ako to ne radi glavni izvođač ili osoba koja vodi projekt, tu ulogu u praksi preuzima vlasnik nekretnine. Prije ugovaranja pitajte tko usklađuje te prijelaze. Ne bih taj posao ostavljao dogovoru u hodniku.

Što ako tijekom radova promijenite odluku?

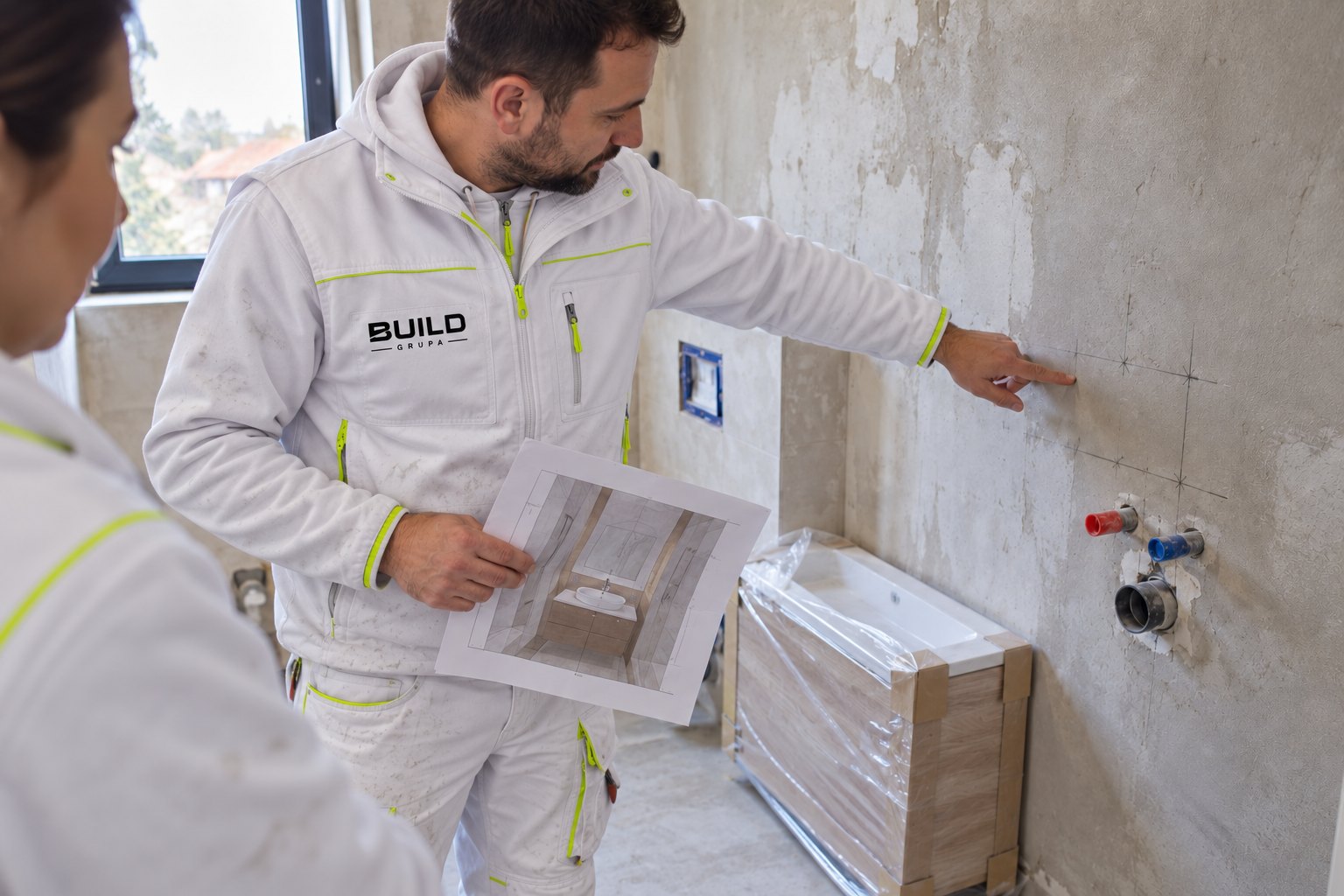

Dogovor izmjene položaja umivaonika

Promjene su kod adaptacija normalne. Problem nije sama promjena. Problem nastaje kada se ne provjeri na koje već dogovorene radove ona utječe.

Ako, primjerice, pomaknete umivaonik, možda ne mijenjate samo jednu stvar. Može se promijeniti voda, odvod, električni priključak, raspored keramike, ogledalo, rasvjeta i namještaj.

Zato promjenu treba dogovoriti prije izvedbe, zajedno s njezinim utjecajem na cijenu i rok. Tražite jasan odgovor: što se mijenja, koji se dovršeni rad ponavlja i koliko to znači za ukupni posao.

Kako izgleda dobar redoslijed adaptacije?

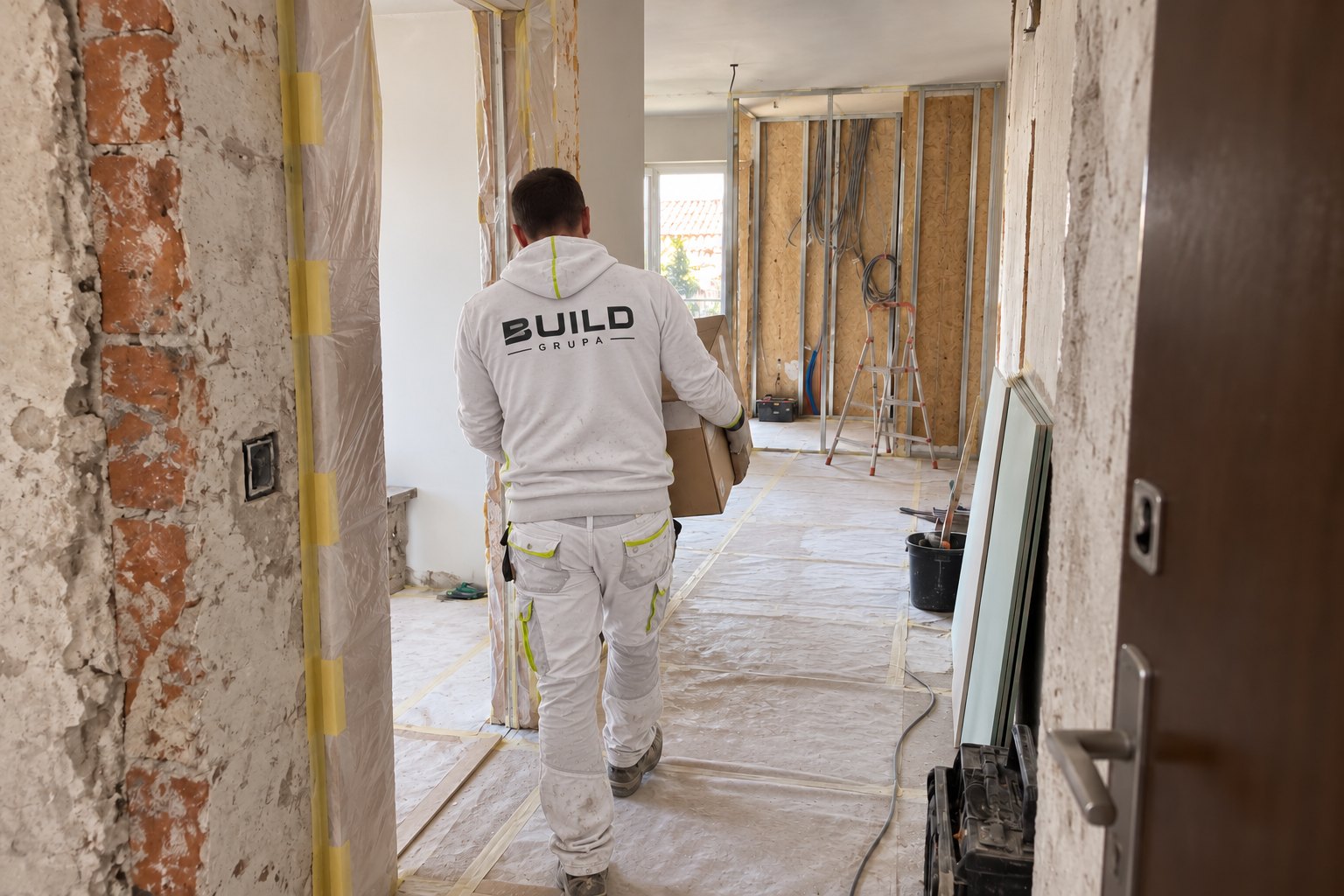

Organizacija prostora tijekom više faza radova

Za tipičnu kompletniju adaptaciju okvir je ovaj: planiranje → zaštita → demontaže → grubi građevinski radovi → usklađivanje instalacija i potkonstrukcija → provjere i zatvaranje obloga → priprema i sušenje podloga → hidroizolacija i keramika → gletanje i veći dio bojanja → osjetljive podne obloge → završne montaže → popravci detalja → čišćenje → pregled i primopredaja.

To nije univerzalni recept. Na stvarnom objektu neke se faze preklapaju, neke mijenjaju redoslijed, a neke uopće neće biti potrebne. Ali jedno pravilo ostaje isto: sljedeća faza ne bi trebala početi dok prethodna nije ostavila uvjete koji su joj potrebni.

Prije početka adaptacije napravite jednu stvar

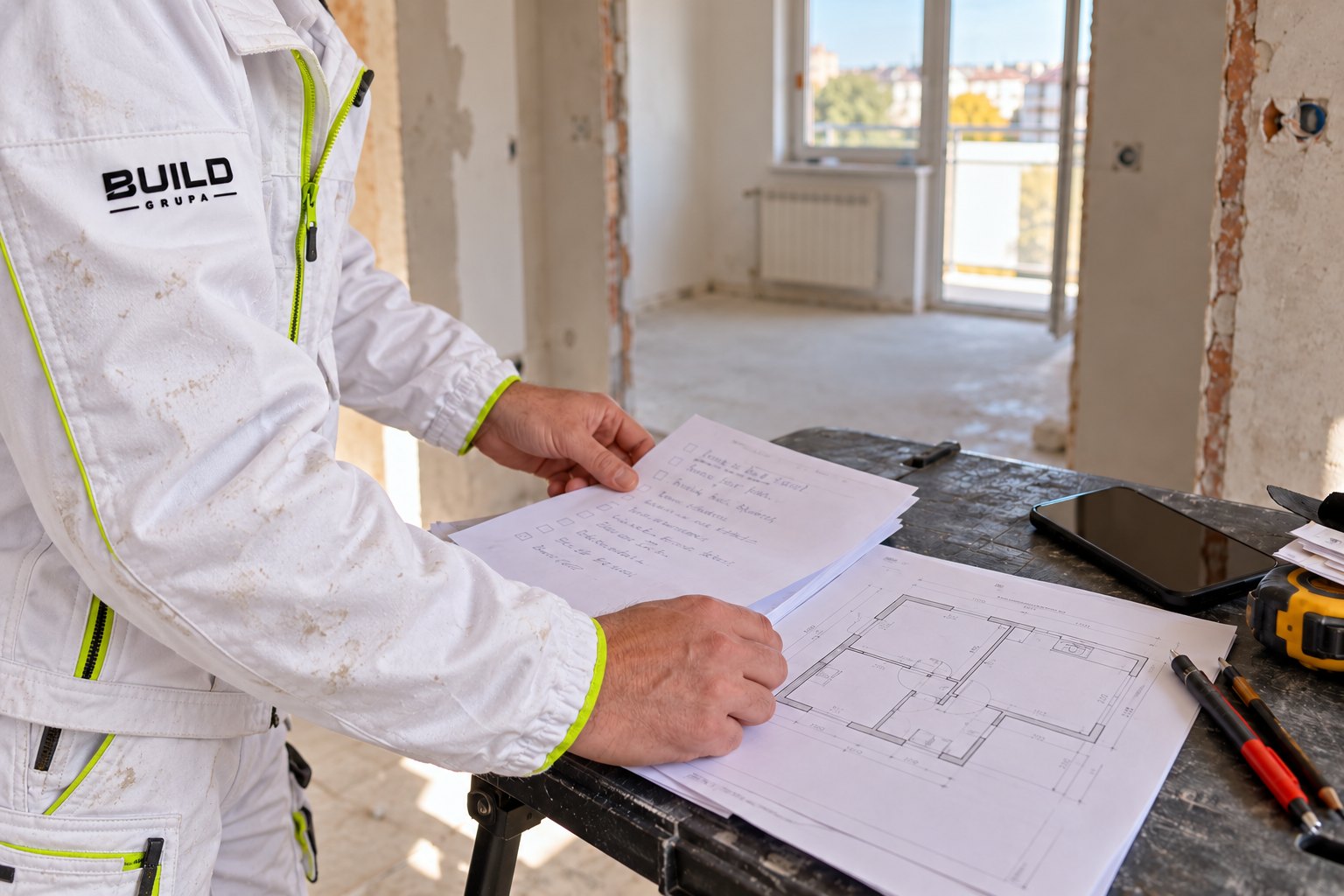

Priprema popisa radova prije ugovaranja izvođača

Nemojte prvo pitati: „Kada može doći keramičar?” Napravite popis svih radova koje planirate i pogledajte kako su međusobno povezani. Tek tada ima smisla određivati termine pojedinih izvođača.

Ako planirate adaptaciju stana, kuće ili apartmana u Istri, za prvi razgovor dovoljno je poslati lokaciju objekta, nekoliko fotografija postojećeg stanja, okvirnu površinu i kratak opis onoga što želite promijeniti. Na temelju toga možemo procijeniti opseg radova i utvrditi je li prije izrade ponude potreban obilazak objekta.

Pitanja prije početka radova

Što se prvo radi kod adaptacije stana?

Prvo se definira opseg: što ostaje, što se uklanja i gdje će biti oprema i instalacije. Nakon toga slijede zaštita i dogovorene demontaže. Termine pojedinih majstora složite tek kada je jasno kako se njihovi radovi povezuju.

Ide li prvo Knauf ili električar?

Potkonstrukcija i grube instalacije izvode se usklađeno. Redoslijed pojedinih koraka ovisi o sustavu i zahvatu. Važno je da se položaji, ojačanja i potrebne provjere riješe prije zatvaranja gipskartonske obloge.

Što ide prvo, keramika ili bojanje?

Keramika i ostali prašnjavi ili mokri zahvati uglavnom prethode završnom bojanju. Dio pripreme i bojanja može se organizirati ranije u drugim prostorijama. Za osjetljive podove posebno dogovorite zaštitu i završne popravke boje nakon montaža.

Može li se adaptacija raditi po prostorijama?

Može ako su zahvati dovoljno odvojeni i postoji plan zajedničkih instalacija, pristupa i zaštite. Kod kompletne izmjene instalacija radovi često prelaze granice jedne sobe. Prije podjele na faze provjerite hoće li se kasnije morati ponovno otvarati već gotove površine.
